高山平湖蓄绿能 蒲子“双碳”新引擎 ——探访蒲县抽水蓄能电站建设现场

2025-05-23 09:44:33 来源:临汾新闻网

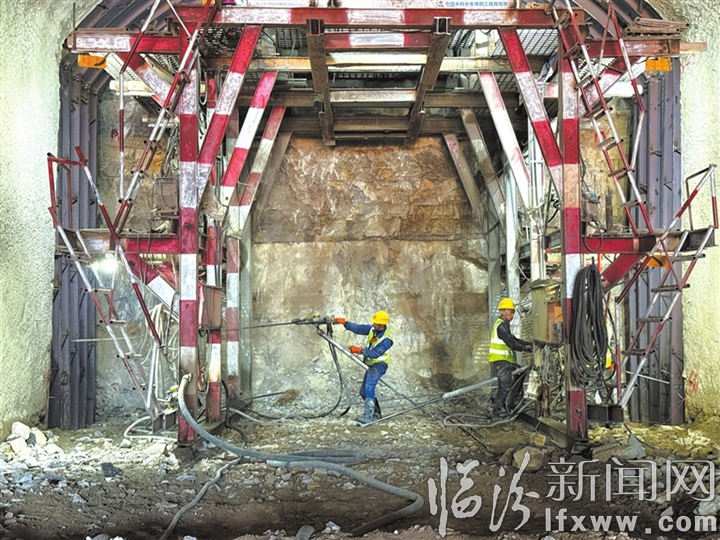

洞内施工现场

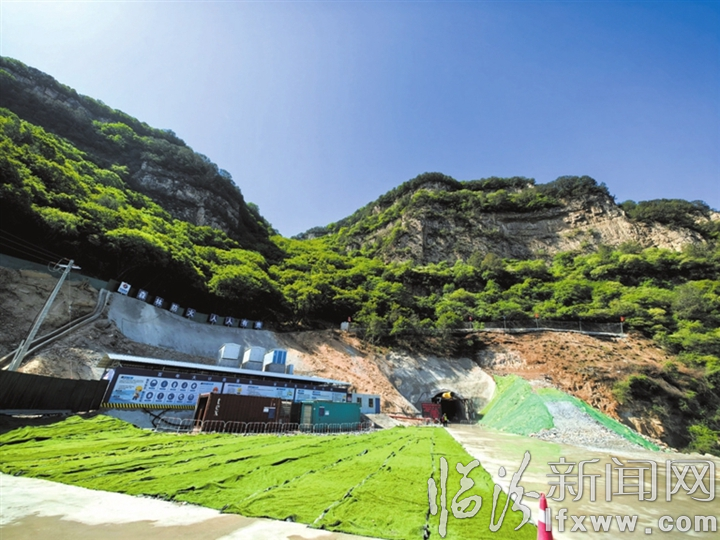

泄洪洞与泄水洞 记者 祁 欣

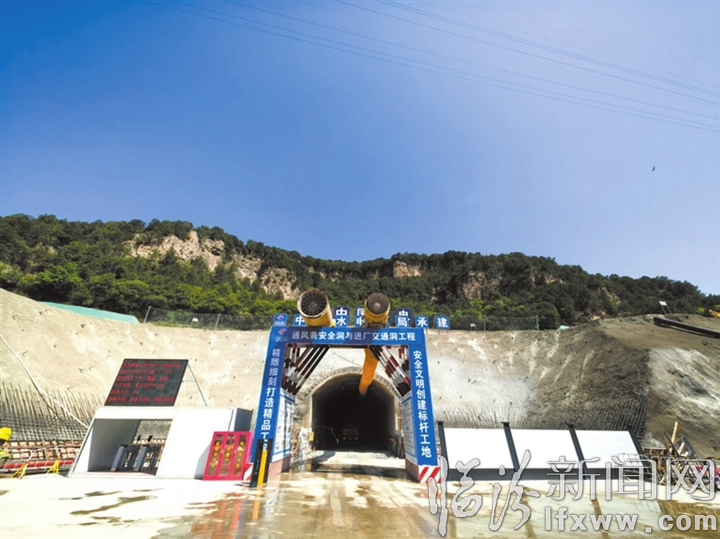

通风兼安全洞 记者 祁 欣

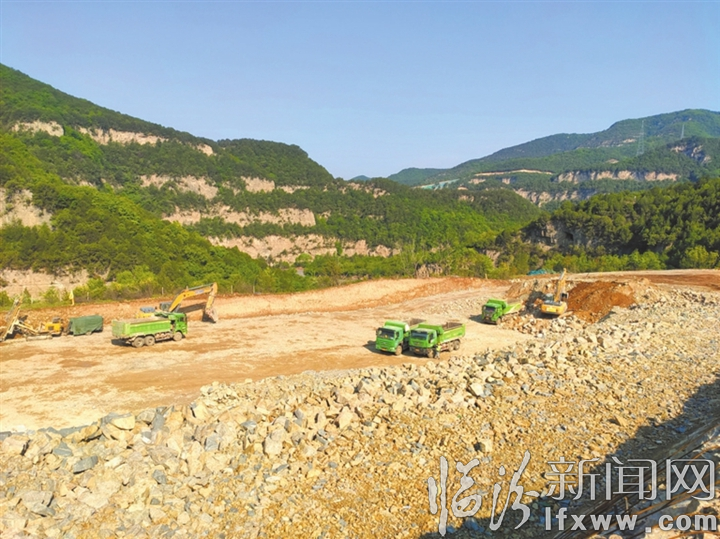

临时营地场平基本施工完毕

蒲县抽水蓄能电站剖面图

蒲县抽水蓄能电站鸟瞰图

  临汾新闻网讯 晨曦微露,云雾缭绕的山谷间,大型机械轰鸣,各种工程车辆来回穿梭;夜幕降临,施工现场灯光宛如璀璨星辰,电站的轮廓日渐清晰……在蒲县太山之巅,一座“绿色能量银行”正拔地而起。作为国家“十四五”重点实施项目,蒲县抽水蓄能电站以493米的高落差、1200兆瓦的总装机容量,成为山西能源版图上的关键落子。

  初夏时节,记者走进这项“藏电于山”的超级工程,火热的建设场景令人震撼,广大建设者正夜以继日,全力加快项目建设。

  “从煤海到绿电的转身”

  清晨的峡村,施工机械的轰鸣声惊醒了沉睡的峡谷。这座总投资88.4亿元的抽水蓄能电站,正以惊人的速度改变着这片土地的面貌。作为山西省重点能源转型项目,它不仅承载着蒲县告别“一煤独大”的期望,更成为全省绿色能源版图上的关键一环。

  在这里,抽水蓄能电站选址暗藏玄机——上水库海拔1670米,与下水库形成493米天然落差,相当于165层楼的高度。设计团队透露,这里的岩层完整度高,能承受高压水道的冲击,加上巨大的天然落差,让这里成为抽水蓄能电站的“天选之地”。

  自去年11月项目开工建设,目前正在进行上、下水库大坝基础、进出水口以及地下洞室群施工,通风兼安全洞与进厂交通洞洞室工程开挖支护已完成5%;泄洪洞施工支洞工程开挖支护完成,导流工程泄洪洞开挖支护已完成8%……这为接下来的电站“地下厂房”建设施工做足准备。

  这个“绿色抽水蓄能电站”的建设速度令人惊叹,高速推进的背后,离不开当地政府的全方位护航。

  自项目立项以来,市、县两级政府成立工作专班,开辟“绿色通道”,以“专班推进、清单管理、节点考核”机制破解审批难题,创下全省同类项目最快纪录。

  “在蒲县各级各部门的大力支持下,多部门合署办公,工程的审批流程在合法合规的情况下,至少压缩了60%。”华电蒲县抽水蓄能有限公司党支部书记、董事长丁雪松介绍,令企业暖心的是,这种“把企业事当自家事”的服务,从立项到开工,常规需要4—5年的时间被压缩到不足3年,被华电集团列为“政企合作样板工程”。

  最棘手的施工区域要穿越五鹿山国家级自然保护区问题,也在生态环保部门创新的“生态修复承诺制”下迎刃而解,企业提交详细修复方案后即可先行动工,同步开展生态修复。现在还设置了多个生物观测点,实现了工程建设与生态保护的双赢。

  如今,蒲县正以该项目为核心规划“零碳产业园”,吸引上下游企业落户——政府的“硬核护航”,正将抽水蓄能的“绿水青山”转化为高质量发展的“金山银山”。

  “向大山腹地掘进”

  记者戴上安全帽沿着被绿植环绕的施工便道前行,硬化路面平整干净,两侧的抑尘网遮挡包裹严实,裸露的土壤也种上草种。走进通风兼安全洞口,湿热空气扑面而来。向内看去隧道壁上,红黄蓝三色管线如血管般延伸——这是中国华电“智慧工地”的神经脉络。

  施工现场,机械轰鸣,建设工人正轮班攻坚,以每天6米的速度持续推进。复杂的地质条件给施工带来不小的挑战。项目团队通过技术创新,埋设观测仪器实时监测围岩变形,并根据数据调整开挖支护方案。这种实时监测和动态调整的方法,大大提高了工程的精确性和安全性。

  “我们不是在挖洞,是在雕刻艺术品。”华电蒲县抽水蓄能有限公司副总经理曹刚打开BIM模型,三维图上密布着地下厂房、水道网等“器官”,精度控制在毫米级。

  现场还有一支“开挖支护青年突击队”,面对施工组织难度大、安全管控风险高等困难,他们组织各参建方紧紧围绕重点目标,提前研判各类影响进度因素,并及时采取有针对性举措,确保工程建设各项工作稳步推进。

  “地下厂房是整个工程的‘心脏’,当前我们做的每一项工作,都是在为地下厂房建设做准备,全程必须严格按相关要求施工,确保工程质量与进度。”曹刚坦言,由于工期紧、任务重、要求高,我们一线施工人员坚守岗位并且都放弃了节假日。

  “抽水蓄能电站一般配置上、下两个水库,两水库要有一个大落差。在用电低谷时,利用电力系统的剩余电力将下水库内的水抽到上水库,通过重力储能的方式储存能量。而在用电高峰时,电站则会释放上水库的水,利用水的下落产生的动能驱动发电机发电。”曹刚打了一个形象的比方:抽水蓄能电站就像是一只巨型“充电宝”。

  据悉,蒲县抽水蓄能电站总装机1200兆瓦,建设4台单机容量300兆瓦水轮发电机组,该项目筹建期21个月,施工总工期69个月,其中准备期6个月,主体工程施工期54个月,完建期9个月;首台机组发电工期60个月。

  电站建成后,将为当地电网提供调峰、填谷、储能、调频、调相和紧急事故备用等功能,据测算,蒲县抽水蓄能电站建成后,装机容量进入山西电网运行可以替代燃煤火电1260MW,每年节约煤耗约61万吨,减少二氧化碳排放145万吨,不仅助力蒲县“零碳示范县”建设,对实现山西省乃至全国的碳达峰碳中和目标,具有重要的促进作用。

  “一度电的蝴蝶效应”

  建好一座电站,带动一方经济,造福一方百姓。

  站在蒲县抽水蓄能电站的规划沙盘前,丁雪松描绘了更宏大的图景:“未来这里既是电站,也是‘电力迪士尼’。”环库区的生态步道将串联起白衣菩萨庙等景点,形成“高山出平湖”的盛景,来一场“上午登山、下午观湖、晚上营地休憩”的文旅闭环,也能带动当地旅游业的二次发展。

  蒲县抽水蓄能电站这一重大工程不仅将为当地带来显著的能源和环保效益,还将有力推动经济发展、改善民生,成为蒲县高质量发展的新引擎。

  丁雪松表示,抽水蓄能电站建设投资规模大、产业链长,对地方经济的带动作用明显。据测算,电站建设期间,每投资1亿元可带动GDP增长约2.6亿元。项目建成后,年发电量预计达20.08亿千瓦时,每年可为蒲县贡献约14.67亿元的工业产值。

  除了经济效益,抽水蓄能电站的建设还将显著改善当地居民的生活条件。项目配套的交通、通信等基础设施将同步升级,公共服务水平有望得到提升。更值得一提的是,电站与化乐水库合并建设,建成后将为周边地区提供年均约250万立方米的生活和工农业用水,惠及数万居民。

  项目还注重生态保护,在设计和施工中采取多项环保措施,最大限度减少对自然环境的影响。未来,电站库区形成的人工湖与周边山水相映,有望成为新的生态景观,为发展旅游、科普教育等创造条件。

  蒲县抽水蓄能电站的建设,是当地推动能源转型、实现可持续发展的重要一步。“在全球能源转型浪潮中,抽水蓄能凭借快速响应、低成本、长寿命等优势,成为电网稳定运行的‘定海神针’。它不仅高效消纳风光电力,更能提供紧急备用和频率调节。”丁雪松表示,“抽水蓄能正从幕后走向台前,成为新型电力系统不可或缺的核心支撑。这一技术,不仅破解了新能源消纳难题,更筑起了电网安全运行的坚固防线。”

  巍巍吕梁山脉,正在见证着这场静默而磅礴的绿色革命;滔滔清流,激荡着新时代能源转型的澎湃浪潮。蒲县抽水蓄能电站的崛起,不仅是一座工程的落成,更是一曲山河与科技共谱的可持续发展壮歌,蓄积着三晋大地从“煤海”向“绿电”转型的坚定决心。在这里,每一度电的诞生,都是对“双碳”目标的铿锵回应;每一寸工程的推进,都在书写生态保护与经济增长的双赢篇章。

  放眼未来,当清洁电力奔涌不息,当青山绿水与万家灯火交相辉映,蒲县抽水蓄能电站将作为中国能源革命的生动注脚,为人与自然的和谐共生,绘就高质量发展的壮美画卷。

  记者 祁 欣

  图片除署名外由华电蒲县抽水蓄能有限公司提供
