鼓楼南北街电力线路改造将于6月底完成

2016-06-29 09:52:29 来源:临汾新闻网

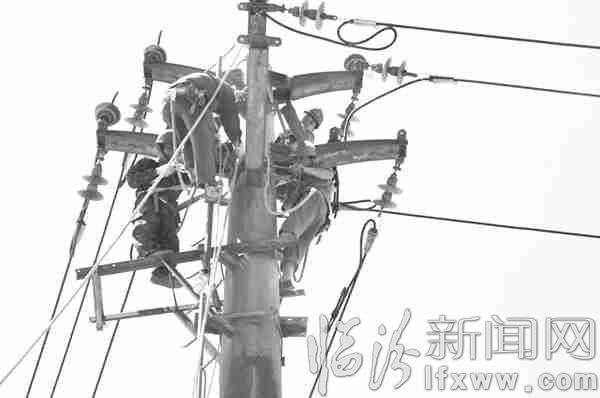

  临汾新闻网讯 (记者 祁欣)近日,鼓楼南北街10kV923新电线、924菜区线负荷倒接工作,夜间拆除杆塔工作已经结束。目前,此项工程竣工率已达85%,标志着鼓楼南北街线路改造工程已进入冲刺阶段。

  自鼓楼南北街线路改造施工以来,临汾供电公司配电运检室投入了大量的人力、物力,多次现场勘察,制定了详细的施工方案,并按照施工要求逐步推进,先后完成了防外力破坏电力设施、铺设电缆排管、敷设电力电缆、供电设备就位等工作。同时,该配电运检室统筹协调,合理调配资源,将两个施工队由南向北分段进行,白天进行负荷倒接、夜间拆除杆塔,并设有分段负责人严把安全、质量关。

  截至目前,南段(鼓楼南至尧庙三叉口)的27台环网柜、15座箱变及主干线电缆完成改造任务,负荷倒接,杆塔拆除已经全部完工。中段(鼓楼至原115汽车站)、北段(原115汽车站至高河桥段)线路改造正在加紧施工中,预计6月底全部竣工。




责任编辑:张茜

版权声明:凡临汾日报、临汾日报晚报版、临汾新闻网刊载及发布的各类稿件,未经书面授权,任何媒体、网站或自媒不得转载发布。若有违者将依法追究侵权责任。
