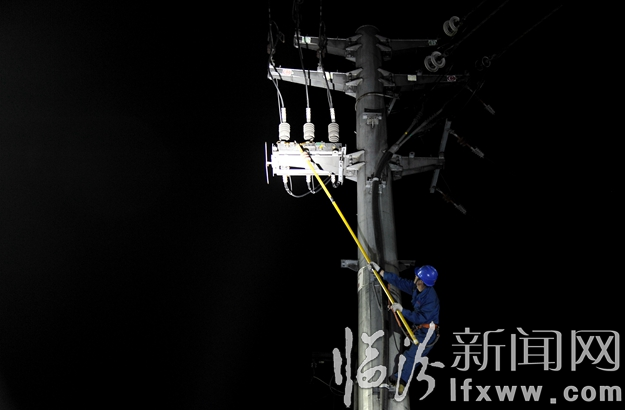

临汾新闻网讯 “拉开城市Ⅱ回844线路47号杆断路器、合上城市Ⅱ回844线路52号刀闸……”。这是4月16日凌晨4点,古县供电公司决战涧河北路总工作负责人发出的第一道操作命令,标志着县城涧河北路10kV城市I回844线路在21号杆至47号杆供电线路入地改造工程拉开了序幕。
“精打细算”做在前
接到迁改任务后,公司领导积极向上一级部门汇报工程概况争取项目资金,主动担负起属地协调任务,以电网“设备好、结构好、技术好、管理好”为目标,主动作为,同时全力以赴与县兄弟单位多次进入工程现场实地勘查做好项目的协调、配合和服务工作,早准备、严部署、强组织,强化专业协同,共同解难题,使迁改工程设计、预算、施工队等环节落地生根,从精心编制方案,到不断合理调配人员,进行闪盘推演,实施现场工作实时跟踪,组建六个突击队,把“精打细算”做到前。
“一把标尺”全过程
本次迁改在时间紧、任务重、人员多、拆迁多,现场工作涉及多个班组作业,作业场面大、工期时间紧的环境下,对现场安全管控提出了更高要求。严格执行标准化作业,每个作业程序都做到量化,按照作业指导卡和流程图严格操作。通过9个小时的“决战”,顺利完成改道路拓宽改造工程投资的700万,长度1653米,有架空线路改造电缆入地前期工程。拆除钢管杆4基,砼杆22基,衔接JKLYJ-10-185绝缘导线导线1700余米的八处迁改到接电源,为装设二进四出环网柜4面,电缆分支箱1面,电缆敷设9根电缆管+2根光缆管工程提供坚强的供电保障,以发展新思路、新理念演奏了一曲精细、标准、安全供电人的赞歌,“一把标尺”全过程贯穿。
(张天杰)
